安全重于泰山:模板支撑系统失稳坍塌,2死4伤!

  • 发布时间:2022-11-18
  • 发布者: admin
  • 来源:本站
  • 阅读量:506

2022年5月3日,南昌市某建筑工程公司在定南县某产业园厂房施工过程中发生高处坠落事故,造成2死4伤。


事故直接原因

事故直接原因分析:

1.模板支撑系统失稳。厂房北区搭设的屋面构架梁、柱模板支撑体系不符合《建筑施工承插型轮扣式模板支架安全技术规程》规定,没有充分考虑屋面构架梁外存在偏心现象时的稳定性及抗倾覆计算,且未采取有效防范措施,当该构架梁、柱浇筑混凝土接近完工时,荷载也接近最大,由此产生的偏心力矩也接近最大,导致其支撑体系失稳后,模板及其支撑系统向外倾斜,击垮了施工用脚手架,直至局部架体垮塌。

2.混凝土浇筑工序不当。梁、板、柱同时浇筑,未按要求先浇筑构架柱混凝土,未待构架柱混凝土强度达70%后,再浇筑梁、板。

3.脚手架搭设不规范。架体与建筑物实体间距过大,形成了实质上的悬臂构件,在先行外倾垮塌的构架梁柱的冲击下,局部击垮了外架。



事故间接原因分析

间接原因分析:
1.责任落实不到位。未按要求编制屋面构架模板及支撑体系专项施工方案未组织专家对屋面构架这一“危大工程”专项施工方案进行论证,且未按规定组织验收;未按规定对作业人员进行安全技术交底和安全培训教育,未及时发现和消除事故隐患;在未下达混凝土浇捣令的情况下,擅自组织屋面构架施工。对违规作业失管,未按规定对作业人员进行安全技术交底和安全培训教育,未及时治理施工现场事故隐患。
2.未按设计图纸施工。南昌某建公司未严格执行设计变更程序,在工程例会上提出了在保持建筑外观形象不变的前提下,将紧贴构架梁的砖墙改为混凝土,使得该构架梁的断面增加了其偏心荷载。

事故发生经过


2022年5月3日8时30分许,施工员赵某刚组织安排6名工为厂房北栋屋面构架混凝土浇筑。14时35分许,当砼浇筑到78m³时(尚有4m³砼未浇筑),L轴线上轴线间共计9.0m屋面构架梁突然发生侧翻,致使正在构架上浇捣混凝土的杨国、李恩、钟友、陈荣、林兰、钟正顺着垮塌处坠落在地。其中杨国、李恩2人经医生现场抢救无效死亡,钟友、陈荣、林兰、钟正等4人被迅速送往医院抢救。

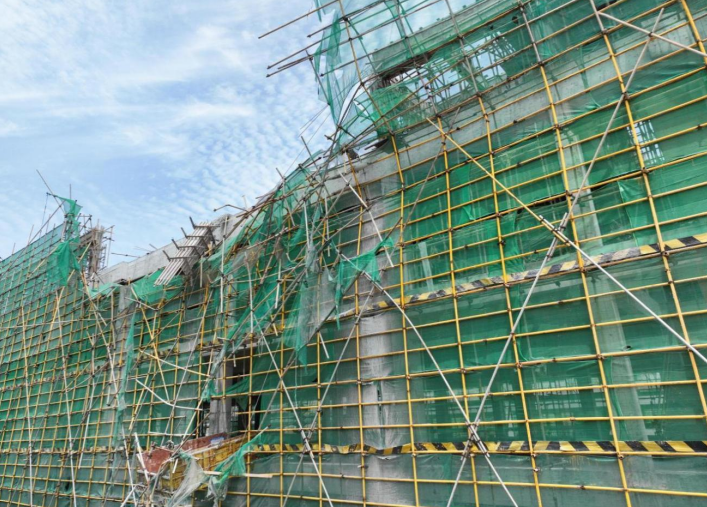

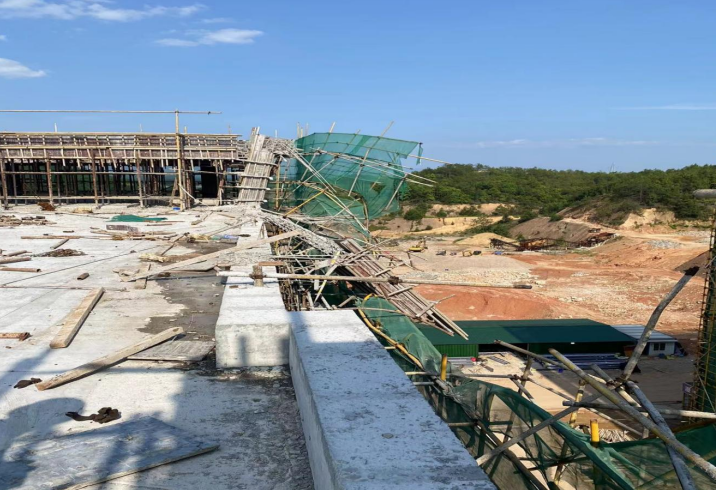

 屋面构架梁、柱坍塌及外架垮塌照片


外架垮塌正面照片

施工用外脚手架架体搭设情况

(1)现场采用的是扣件式钢管脚手架。经现场量测:架体搭设的立杆间距为150cm、宽度为81cm、架体步高为180cm。

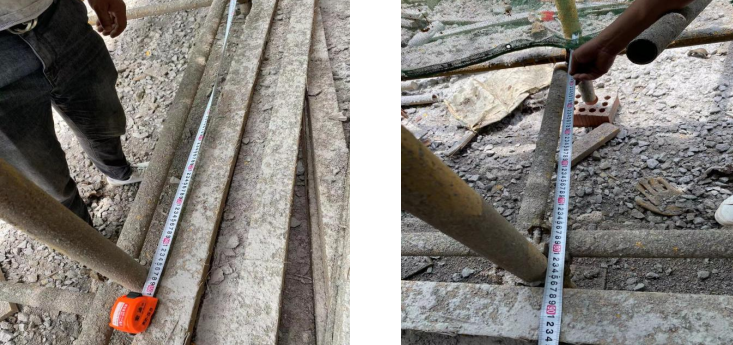

图片 立杆间距                                架体宽度

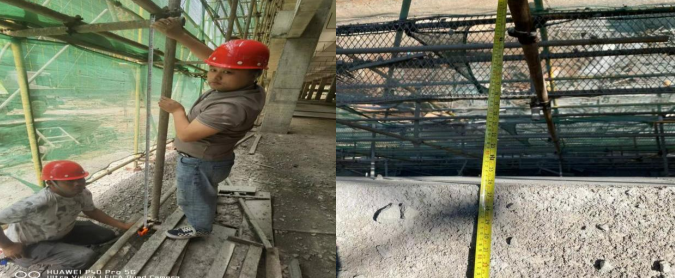

  架体步高     三楼架体与主体结构间距

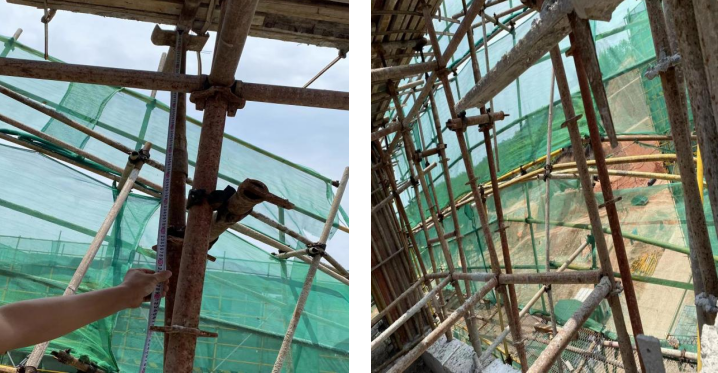

(2)12∽16轴间一楼架体与主体结构间距为65cm,三楼架体与主体结构间距为68cm;一楼架体立杆存在悬空现象;连墙件的数量不足,个别立杆缺失。

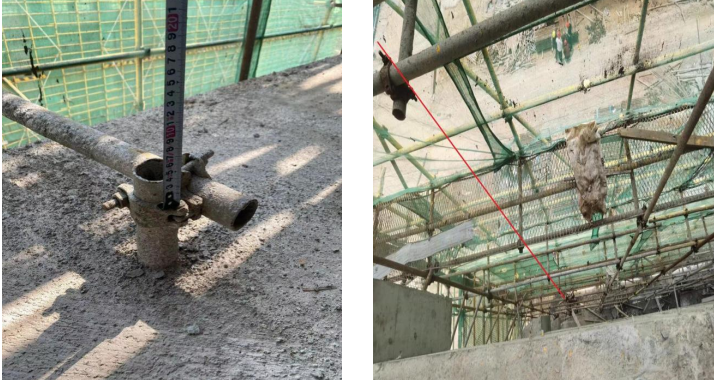

图片 预埋件连接处外露端长度 图11 架体立杆全高度缺失


屋面构架模板支撑体系搭设情况

(1)屋面构架结构为框架结构,其中屋面梁底外挑30cm。采用承插型轮扣式模板支架,立杆间距为100cm×100cm,支撑架体纵横扫地杆未连成整体,未设置垂直剪刀撑,未设置抱柱。


尚未形成的模板支撑                                              未设置剪刀撑及抱柱

(2)梁底挑檐部位采用斜撑的方式未与架体形成整体,斜撑的自由端长度为90cm。


斜撑的自由端                           斜撑架未形成整体
